Scope 12 inspectie succesvol afgerond

Het certificaat van de Scope 12 inspectie

Op dinsdag 1 april is de Scope 12 inspectie uitgevoerd. Bij deze inspectie worden alle verbindingen en kabels in de installatie gecontroleerd en zelfs losgehaald. Deze inspectie is verplicht voor verzekering van de installatie en tevens voor de subsidie en zelfs de lening van het Energiefonds. Eind april werd aangegeven dat de inspectie zonder problemen was verlopen. Donderdag 15 mei kregen wij de eindrapporten en de verklaring in handen. De gemeente De Wolden zag de Scope12-inspectie als een vereiste voor het afronden van het Recht van Opstal. Want hoewel de coöperatie wel een door de gemeente ondertekende intentieverklaring heeft voor het vestigen van recht van opstal, heeft dat tot op heden nog niet geresulteerd in een gevestigd Recht van Opstal. En dat terwijl de installatie al sinds 10 januari in bedrijf is! Deze inspectie is dus weer een mijlpaal in dit project.

Overigens geldt de Scope 12 inspectie voor 5 jaar. Dus in 2027 is de eerste installatie aan de Schapenstreek alweer aan de beurt voor een Scope 12 inspectie.



Officiële opening eerste project 26 november

Feestelijk tintje vanwege eerste zonnedak van Energiecoöperatie Duurzaam Ruinen

Zaterdag 26 november is om 11 uur officiëel het zonnedak aan de Schapenstreek 3 worden geopend. Nadat iedereen was verwelkomd met koffie en taart, gaf het bestuur enkele korte presentaties en heeft wethouder Gerrie Hempen officieel de installatie geopend.

Publiek luistert naar uitleg over de omvormers, die op de achtergrond zijn te zien. Foto: Artizzl Media / Peter Nefkens

Hoewel zonnepanelen op een dak niet bijzonder zijn vandaag de dag, bleek dit project toch een hele klus en het duurde heel wat daken voordat dit postcodeproject was gerealiseerd. Eind 2017  begon de campagne om interesse te wekken voor een postcoderoos-project in Ruinen. 5 oktober 2022 begon dan toch eindelijk de levering van zonnestroom nadat de aansluiting door Enexis was gerealiseerd.

Meterkast(en) afgebouwd en goedgekeurd door Enexis

Woensdag 21 september was de keuring van netwerkbeheerder Enexis van de meterkast en haar omgeving. Deze zogenoemde schouw is erg belangrijk voor een spoedige aansluiting door de netwerkbeheerder. Als aan een set precieze eisen niet wordt voldaan, kom  je achter aan de rij voor aanleg van de aansluiting. Dit kan een vertraging van maanden betekenen.

Bouw van de meterkasten. De rechtse kast is van de coöperatie met in het midden de rode mantelbuis waar de aansluiting door komt.

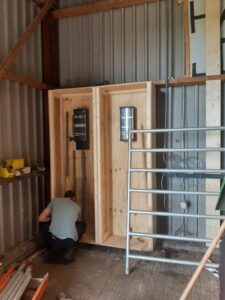

Tom en Tjalling hebben de (overdreven!) sterke meterkasten tegen de al eerder geplaatste montagewand gebouwd. Uit overwegingen om de installatie netjes af te werken komt er voor de aansluitingen van Tom een identieke kast, alhoewel daar de schouw van de netwerkbeheerder niet over gaat. De eisen van de netwerkbeheerder behelzen niet alleen zaken als tocht- en waterdichtheid, maar ook de zeer exacte plaatsing van de mantelbuis, die ook onder vastgestelde hoeken het pand op een bepaalde diepte behoort te verlaten.
Voor een gasloze meterkast gelden veel minder eisen. De afspraak was dat de installateur de meterkast zou installeren, maar deze confronteerde ons twee weken van te voren met 3 mogelijkheden voor de vormgeving van eigenlijk alleen de groepenkast. Helaas bleek ondanks veelvuldige communicatie van onze kant het voor Enexis niet mogelijk op tijd aan te geven of onze voorstellen voor die eenvoudigere (en goedkopere) meterkast voldoende waren. Vandaar dat toch volledige meterkasten zijn gebouwd om de goedkeuring niet in gevaar te brengen.
Overigens komen de omvormers niet in de meterkast, omdat deze warmte afgeven en daarom vrij van andere zaken moeten worden gemonteerd. Hiervoor hebben Tom en Tjalling extra wandplaten bevestigd met daarop weer een brandveilige promatect-plaat, waarop de omvormers zelf worden geplaatst. Deze moeten onderling dus ook op afstand van elkaar worden geplaatst.



Alle overeenkomsten door leden ondertekend!

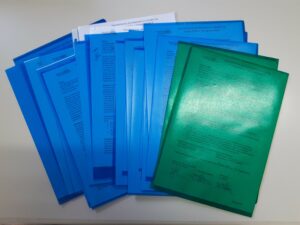

Vrijdag 2 september zijn de laatste ondertekende overeenkomsten bij de leden opgehaald. Hoewel bestuursleden Walt Sep en Tjalling de Wit nog op hun vakantie-adresjes vertoefden, heeft Harm Lotterman ondertussen iedereen bezocht en de overeenkomsten laten ondertekenen en eventuele foutjes in naamgeving aangepast. Hiermee is opnieuw weer een mijlpaal bereikt, waarmee we nu heel dicht bij het moment van realisatie van het eerste project zijn aangekomen! Het persoonlijk ophalen gaf opnieuw een gelegenheid tot het stellen van vragen. Er zijn dan ook waardevolle vragen gesteld, waar het bestuur ook wat aan heeft. Enkele punten zullen terugkomen op de eerstvolgende algemene ledenvergadering en dan besproken worden.
Diverse leden hebben ook al zeer snel hun inleg betaald, ruim voor begin oktober, wanneer de grote factuur wordt verwacht van de aanleg van de installatie.
Installateur Tenten Solar heeft woensdag 21 september in de planning staan voor het aanleggen van de installatie.

Nieuwe dakplaten op loods gelegd

Met kraan worden oude platen van dak gehaald

Eind juni zijn de nieuwe dakplaten afgeleverd op het adres van Tom Lubbinge. Op 19 juli heeft de firma Middelveld de oude damwandprofielen verwijderd en de nieuwe dakplaten gelegd. Hiermee is een zeer belangrijke mijlpaal gehaald. Met de nieuwe dakplaten, die specifiek geschikt zijn voor zonnepanelen, is er hopelijk voor de levensduur van de zonnepaneleninstallatie geen omkijken meer naar het dak!

Het nieuwe dak bevat geen licht doorlatende platen, omdat straks het gehele dak met zonnepanelen wordt belegd. Daarnaast is de levensduur van dergelijke licht doorlatende platen korter dan de nieuwe dakpanelen.

De nieuwe dakplaten zijn geïsoleerd, terwijl de oude damwandprofielen enkelzijdig van metaal waren. De isolatie zorgt ervoor dat er geen problemen met condens optreden, wat voor een langere levensduur zorgt.

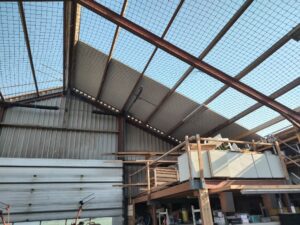

Het leggen van de nieuwe dakplaten met beschermingsgaas

In de projectplanning was het altijd zeer spannend hoe én of de diverse partijen op tijd klaar zouden komen met hun werkzaamheden. De grote drukte bij aannemers en het tekort aan personeel ervoeren wij al sinds begin november 2021, toen vele aannemers niet eens een offerte wilden uitbrengen. Een eerste offerte kregen we pas na drie maanden.

Na het leggen van de dakpanelen moeten er nog windveren worden gemonteerd. Deze worden nog op maat gemaakt.

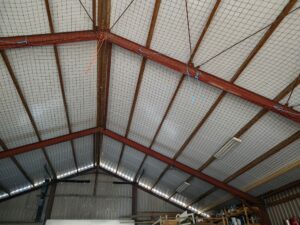

Alle dakplaten gelegd

Nu het dak is gelegd, kan het bedrijf Tenten Solar, dat de zonnepanelen legt, het dak en de loods inspecteren, zodat precies de juiste materialen en hoeveelheden beschikbaar zijn bij de installatie die nu begin september staat gepland.

Algemene Ledenvergadering geeft akkoord aan investering

Woensdagavond 18 mei was de eerste ledenvergadering van de Energiecoöperatie Duurzaam Ruinen. In een presentatie was er uitleg over de coöperatie, de postcoderoos-subsidieregeling (SCE), de status van het project aan de Schapenstreek 3, de risico’s en de financiën besproken. In een ongedwongen sfeer werden er vele vragen gesteld. De beantwoording gaf iedereen voldoende vertrouwen om unaniem het bestuur opdracht te geven een akkoord te geven op de offerte voor de installatie van het zonnedak.
De volgende ochtend is hier gehoor aan gegeven!
Nu is het bestuur aan zet om bij de leden in te winnen met hoeveel certificaten zij willen deelnemen.

Laswerk aan staanders gereed

Donderdag 12 mei heeft Landbouwmechanisatiebedrijf Beuving uit Ruinen de laswerkzaamheden afgerond ter versteviging van de staanders. De staanders van de spanten waren al vrij stevig en voldeden nog net aan de huidige normen voor de constructiesterkte. Deze normen zijn overigens verzwaard ten opzichte van het moment van de bouw van de loods in de jaren 90, onder andere voor extremere weersomstandigheden. Maar het bevestigen van zonnepanelen op het dak geeft volgens de huidige normen bij bepaalde omstandigheden een te zware belasting. Tegen de staanders (I-profielen van al 270 mm) zijn dus H-profielen van 120 mm gelast. Dat kan heel wat sneeuw en storm doorstaan!

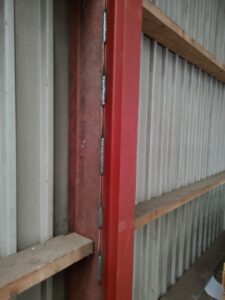

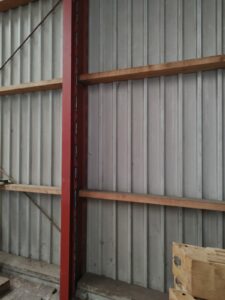

Tegen de binnenkant van de oude staanders (I-profielen) zijn de nieuwe H-profielen gelast.



Akte recht van opstal getekend

Ondertekening van de akte door Tom Lubbinge, Walt Sep kijkt toe.

Vandaag, 18 maart 2022, is weer een mijlpaal bereikt! De akte van recht van opstal is bij notaris Landman in Meppel getekend. Dit geeft dus aan de coöperatie het recht om de zonnepaneleninstallatie aan te leggen op het dak van de loods van de heer Lubbinge. In de akte van recht van opstal worden allerlei zaken geregeld met betrekking tot verantwoordelijkheden en aansprakelijkheden. Een bijlage van dit document is de “Overeenkomst met de dakeigenaar”, waar nog concreter allerlei zaken tussen de energiecoöperatie en de dakeigenaar zijn afgesproken, zoals onderhoud en toegankelijkheid tot de installatie.
